Punerea în funcție a liniei Vulcănești-Chișinău a fost amânată până în iunie 2026

Punerea în funcțiune a liniei de transport de înaltă tensiune Vulcănești-Chișinău este programată pentru iunie 2026, a declarat Carolina Novac, secretar de stat al Ministerului Energiei.

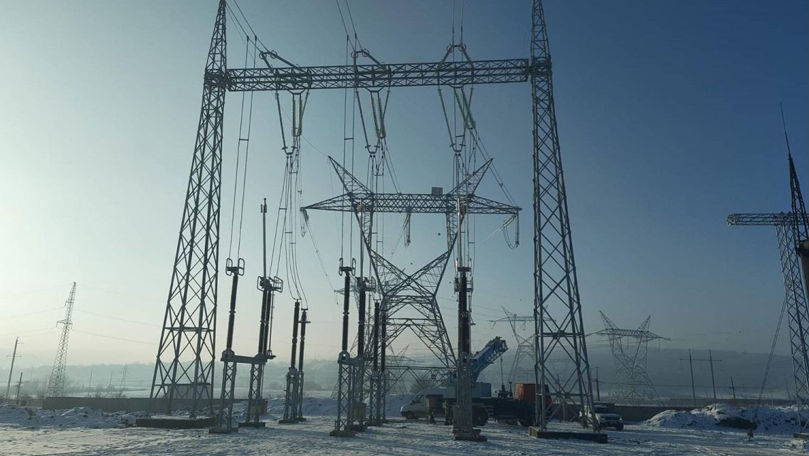

Punerea în funcție a liniei Vulcănești-Chișinău a fost amânată până în iunie 2026Imagine simbol

„Lucrările de instalare sunt programate să fie finalizate până la sfârșitul lunii mai. Contractul este valabil până la sfârșitul lunii iunie, iar punerea în funcțiune a liniei de transport este planificată pentru iunie 2026. Organizăm ședințe de monitorizare săptămânale pentru a ne asigura că lucrările sunt finalizate la timp”, a menționat ea, transmite Știri.md cu referire la infotag.md.

Potrivit Ministerului Energiei, rata de finalizare a proiectului la centrala electrică de 400 kV Vulcănești este de 75%, iar la centrala electrică din Chișinău, de 80%. Gradul de pregătire al liniei de transport în sine este de 95%.

Această linie de transport are o lungime de 157 de kilometri. Linia conectează stația de transformare de 400 kV Vulcănești cu stația de transformare de 330 kV Chișinău. Capacitatea liniei de transport permite acoperirea a peste jumătate din consumul de energie electrică al țării în orele de vârf. Proiectul liniei de transport, cu un cost de aproximativ 27 de milioane de euro, face parte din Programul de Dezvoltare a Sistemului Electric din Republica Moldova. Proiectul este finanțat de Banca Mondială. Costul total este estimat la aproximativ 61 de milioane de euro.
