Proiectele energetice, în întârziere? Modernizarea stațiilor electrice, grăbită

Lucrările de modernizare a stațiilor electrice din Republica Moldova trebuie finalizate într-un termen cât mai restrâns, cu respectarea strictă a standardelor de calitate și a prevederilor contractuale. Autoritățile au cerut contractorilor să își intensifice eforturile și să mobilizeze resursele necesare pentru respectarea termenelor stabilite.

Proiectele energetice, în întârziere? Modernizarea stațiilor electrice, grăbităImagine simbol

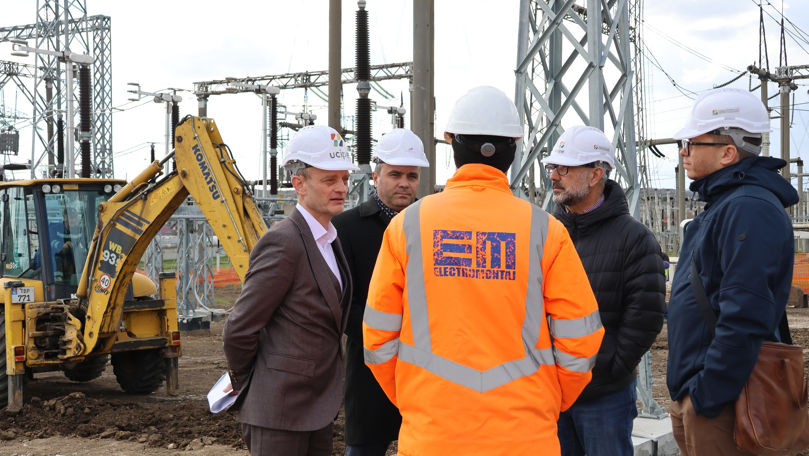

Progresul lucrărilor a fost analizat în cadrul unei vizite de lucru pe șantier, la care au participat directorul UCIPE, Ruslan Surugiu, directorul Moldelectrica, Sergiu Carmanschi, precum și echipa de proiect a Banca Mondială, transmite Știri.md.

În cadrul discuțiilor, oficialii au analizat stadiul actual al lucrărilor, provocările întâmpinate și măsurile necesare pentru accelerarea implementării proiectelor, în vederea dezvoltării unei infrastructuri energetice moderne și fiabile.

La Stația Electrică Chișinău sunt în desfășurare lucrări de sistematizare în zona de 400 kV, pentru pregătirea infrastructurii necesare canalelor de cabluri. În paralel, continuă asamblarea containerului pentru echipamentele de protecție, iar în zona de 330 kV se execută lucrări de ajustare a conexiunilor între echipamentele primare. În perioada următoare urmează instalarea dulapurilor de protecție.

La Stația Electrică Vulcănești, majoritatea echipamentelor au fost deja instalate și conectate, cu excepția transformatoarelor. Transformatoarele de curent au fost livrate, iar cele de tensiune sunt în curs de livrare și urmează a fi instalate. Totodată, lucrările de amenajare a canalelor de cabluri au fost finalizate, urmând etapa de instalare și conectare a cablurilor de comandă.

Construcția liniei electrice aeriene Vulcănești–Chișinău a fost finalizată înainte de termen, în luna noiembrie, iar la începutul acestui an au fost efectuate testări complexe, inclusiv în condiții meteorologice dificile, pentru a verifica funcționalitatea și reziliența infrastructurii.

Proiectul este implementat de Guvernul Republicii Moldova, prin Ministerul Energiei și UCIPE, cu suportul financiar al Băncii Mondiale.
