La ce stadiu sunt lucrările la linia electrică Vulcănești-Chișinău

Lucrările la linia electrică de înaltă tensiune Vulcănești-Chișinău (lansate un an și ceva în urmă) prind contur. Potrivit Ministerului Energiei, au fost deja ridicați peste jumătate din stâlpii necesari și s-au întins primii kilometri de conductoare.

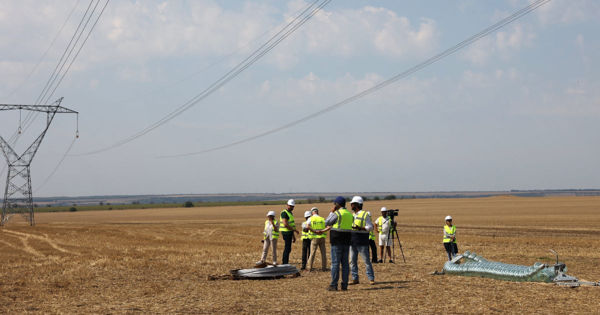

La ce stadiu sunt lucrările la linia electrică Vulcănești-ChișinăuFoto: mold-street.com

„Astfel, până în prezent, proiectul este realizat în proporție de aproximativ 76%, ceea ce include toate etapele – de la proiectare și livrarea echipamentelor, până la construcții și instalări. Au fost deja realizate 462 de fundații pentru stâlpi din totalul de 507, ceea ce înseamnă un progres de 91%”, comunică Ministerul Energiei, transmite Știri.md cu referire la mold-street.com.

Totodată, instituția precizează că au fost asamblați 334 de piloni și ridicați 274, adică peste jumătate din numărul total prevăzut.

De asemenea, conductoarele electrice au fost întinse pe o lungime de peste 12 kilometri din totalul de 157 de kilometri, ceea ce înseamnă primele 5% din linie.

Ministrul Energiei, Dorin Junghietu, susține că datorită LEA Vulcănești-Chișinău va fi eliminată vulnerabilitatea față de Centrala de la Cuciurgan (Moldgres) din regiunea transnistreană, deținută de grupul rus Inter RAO EES.

„Această linie electrică de înaltă tensiune va permite Republicii Moldova să se conecteze stabil și sigur la rețeaua electrică europeană prin România. Proiectul contribuie direct la consolidarea independenței energetice a țării și la reducerea riscurilor de întreruperi în alimentarea cu energie electrică”, a menționat Dorin Junghietu.

Cât despre modernizarea stației electrice Chișinău, parte esențială a proiectului, aceasta a ajuns la un grad de realizare de 67%. În prezent se lucrează la instalarea echipamentelor, iar majoritatea lucrărilor de construcție și terasament sunt aproape finalizate, afirmă Ministerul Energiei.

Lucrările de modernizare la această stație ar urma să fie gata până la finele anului curent, dar finalizarea este sub semnul întrebării, fapt confirmat și de ANRE, care a respins cererea Moldelectrica de includere a costului lucrărilor în tariful de transport al energiei.

În același timp, lucrările de modernizare la stația electrică Chișinău sunt abia la început și ar urma să fie finalizate peste un an.

Potrivit Ministerului Energiei, LEA Vulcănești-Chișinău va avea o lungime de 157 de kilometri. Astfel, peste 500 de piloni și 1.500 de kilometri de conductoare pe cele trei faze vor face o legătură strategică dintre sud și centru, intersectând opt raioane și 35 de localități.

Lucrările se desfășoară în cadrul Proiectului de Dezvoltare a Sistemului Electroenergetic și se încadrează în măsurile prioritare ale Guvernului Republicii Moldova, orientate spre asigurarea securității energetice a țării. Proiectul este finanțat de Grupul Băncii Mondiale. Valoarea acestuia este de 61 de milioane de euro, dintre care circa 28 de milioane de euro sunt pentru construcția liniei.
