Junghietu, la Stația Electrică Chișinău: Întârzierea lucrărilor va fi sancționată

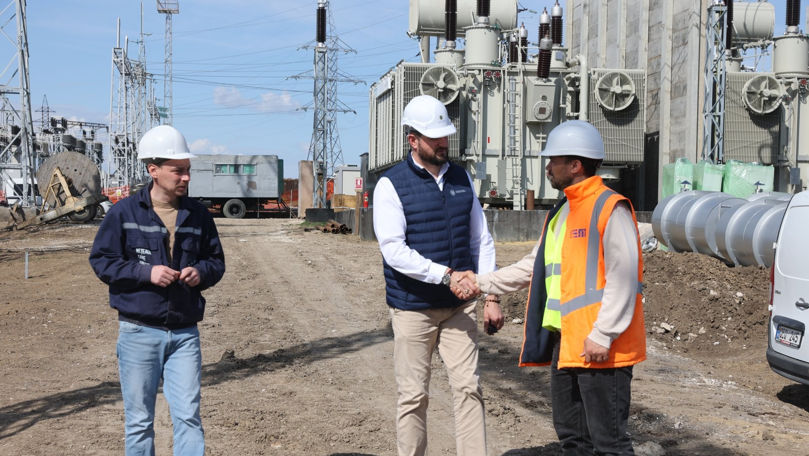

Ministrul Energiei, Dorin Junghietu, a efectuat astăzi o vizită neanunțată la Stația Electrică Chișinău, unde a verificat stadiul lucrărilor din cadrul proiectului Liniei Electrice Aeriene de 400 kV Vulcănești–Chișinău și a avertizat că orice întârziere va fi penalizată.

Junghietu, la Stația Electrică Chișinău: Întârzierea lucrărilor va fi sancționatăFoto: Facebook

În cadrul inspecției, oficialul a discutat cu reprezentanții companiei responsabile de execuție și a cerut respectarea strictă a termenelor asumate, subliniind importanța strategică a proiectului pentru securitatea energetică a Republicii Moldova, transmite Știri.md cu referire la moldpres.md.

„Lucrările la stațiile electrice trebuie finalizate până la sfârșitul lunii mai. Orice abatere de la termen va atrage aplicarea penalităților. Nu putem admite tergiversări într-un proiect de importanță strategică pentru securitatea energetică a țării”, a declarat Dorin Junghietu.

Ministrul a insistat asupra accelerării ritmului de lucru în perioada următoare, menționând că autoritățile vor monitoriza atent evoluția șantierelor.

Potrivit Ministerului Energiei, la Stația Electrică Chișinău sunt în desfășurare lucrări de sistematizare pe verticală în zona de 400 kV, necesare pentru pregătirea infrastructurii destinate canalelor de cabluri. În paralel, continuă asamblarea containerului pentru echipamentele de protecție, iar în zona de 330 kV se efectuează ajustări ale conexiunilor între echipamentele primare. După finalizarea containerului, urmează instalarea dulapurilor de protecție.

La Stația Electrică Vulcănești, majoritatea echipamentelor au fost deja instalate și conectate. Excepție fac transformatoarele de măsură, care sunt în proces de livrare. Totodată, lucrările la canalele de cabluri au fost finalizate, iar următoarea etapă prevede tragerea cablurilor de comandă și conectarea acestora la echipamente.

Construcția propriu-zisă a liniei electrice aeriene a fost încheiată înainte de termen, în luna noiembrie a anului trecut. La începutul acestui an au fost realizate testări complexe, inclusiv în condiții meteorologice dificile, pentru a verifica funcționalitatea și reziliența infrastructurii.

Linia electrică de 400 kV Vulcănești–Chișinău, cunoscută și ca Linia Independenței Energetice, are o lungime de 157 de kilometri și include aproximativ 500 de piloni și circa 1.500 de kilometri de conductoare. Proiectul traversează opt raioane și 35 de localități, asigurând o conexiune strategică între sudul și centrul țării.

Investiția face parte din Proiectul de Dezvoltare a Sistemului Electroenergetic, finanțat de Grupul Băncii Mondiale, valoarea totală a proiectului fiind de 61 de milioane de euro, dintre care aproximativ 27 de milioane de euro sunt destinate construcției liniei electrice.
