75% din pilonii liniei electrice Vulcănești–Chișinău sunt deja asamblați

Lucrările la linia electrică aeriană (LEA) de 400 kV Vulcănești–Chișinău avansează într-un ritm susținut, cu activitate intensă pe ambele capete ale traseului.

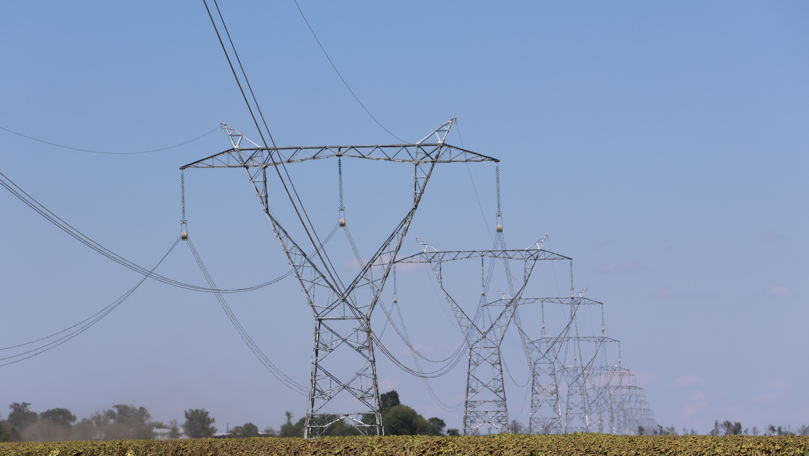

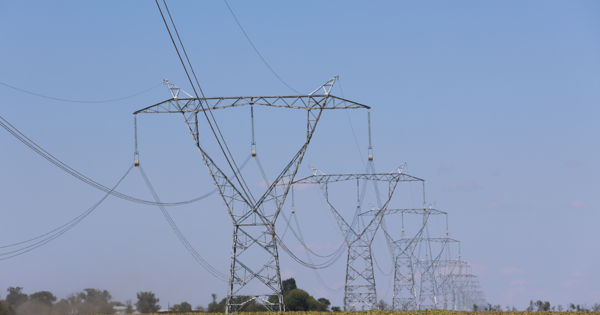

75% din pilonii liniei electrice Vulcănești–Chișinău sunt deja asamblațiFoto: mepiu.md

Potrivit autorităților, pe direcția sud, echipele de muncitori au ajuns în apropierea Stației Electrice Vulcănești, iar pe direcția centru, lucrările se desfășoară deja pe teritoriul raionului Ialoveni, la doar câțiva kilometri de Stația Electrică Chișinău, transmite Știri.md.

Până în prezent, au fost realizate următoarele etape-cheie:

  • peste 93% dintre fundațiile pentru piloni au fost construite;
  • circa 75% dintre piloni sunt asamblați, dintre care peste 60% au fost deja instalați;
  • peste 25 de kilometri de conductoare au fost deja întinse.

În paralel, toate cele patru unități monofazate ale autotransformatorului de forță au fost livrate la Stația Electrică Chișinău, iar montarea acestora va începe în scurt timp, sub supravegherea specialiștilor de la uzina producătoare.

La Stația Electrică Vulcănești, continuă lucrările de betonare a fundațiilor pentru echipamente, iar o parte semnificativă a echipamentelor necesare este deja produsă, testată și în curs de livrare. Primele izolatoare de suport au ajuns deja pe șantier, iar în perioada imediat următoare este preconizată și livrarea structurilor metalice.

Proiectul este parte a Programului de Dezvoltare a Sistemului Electroenergetic (PDSE), implementat de Guvernul Republicii Moldova prin Ministerul Energiei și Unitatea Consolidată pentru Implementarea și Monitorizarea Proiectelor în domeniul Energeticii, cu sprijinul Grupului Banca Mondială. Beneficiari direcți ai proiectului sunt Moldelectrica și consumatorii de energie electrică din Republica Moldova.
